Контроллер Siemens может исправно работать много лет. Но если он выйдет из строя, бетонный завод рискует столкнуться с остановкой производства на неопределенный срок.
Контроллер для завода — то, от чего зависит выпуск продукции. Цемент и инертные материалы будут на складе. Механика останется исправной. Но без ПЛК автоматическая система управления не выполнит цикл замеса. Поэтому владельцу БСУ важно определить, сколько времени займёт восстановление после отказа контроллера.
Разберем, почему Siemens на российских БСУ стал бизнес-риском, как проверить свою систему и когда действительно нужна модернизация.
Проблема не в качестве Siemens, а в условиях обслуживания
Siemens много лет поставлял промышленную автоматику для производственных объектов. Контроллеры SIMATIC S7 ценят за надежность, развитую диагностику и большую экосистему оборудования. В частности, Siemens SIMATIC S7-300 часто встречается на действующих бетонных заводах.
В 2019 году «ТензоТехСервис» также относил Siemens к базе для автоматизации бетонных заводов. Тогда оборудование официально поставляли в Россию, работала поддержка, а запасные части доставлялись через понятные каналы.
В мае 2022 года Siemens объявил о прекращении деятельности в России. Характеристики оборудования после этого не изменились. Изменились условия: обслуживание, доступность отдельных модификаций, сроки поставки, ремонт и возможность обратиться к производителю. Теперь надежность ПЛК оценивается вместе с возможностью его заменить, запрограммировать и запустить.
Почему отказ ПЛК останавливает БСУ?

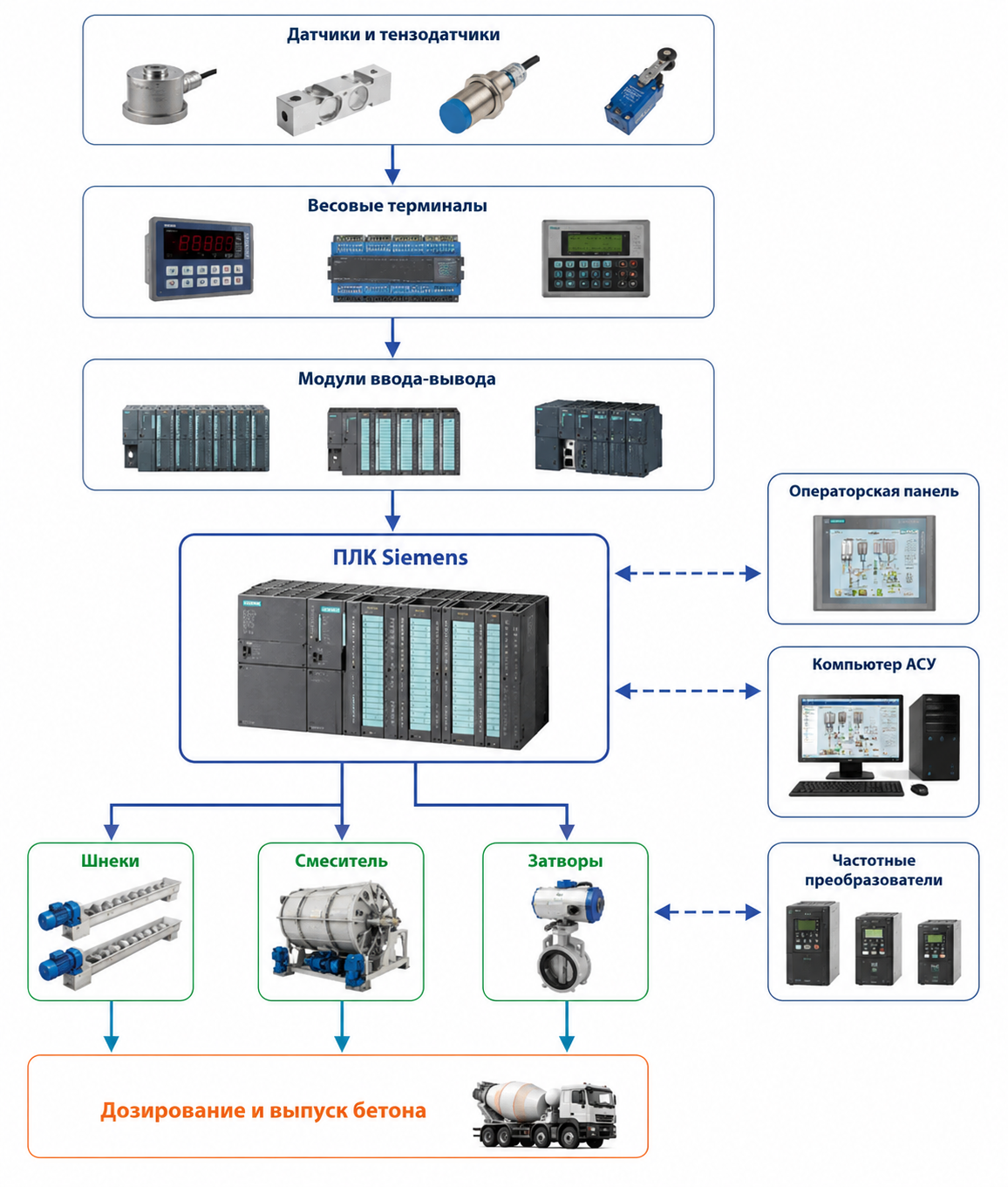

Контроллер управляет последовательностью производства бетона на БСУ. Он получает сигналы от датчиков и весовых терминалов, запускает шнеки и конвейеры, управляет скипом, смесителем, затворами и выгрузкой смеси. Система управления на базе ПЛК объединяет отдельные механизмы в один цикл.
После отказа ПЛК оператор не сможет продолжить работу вручную. Необходимо сохранить очередность операций, блокировки, контроль дозирования и защиту оборудования. И даже временный отказ ПЛК способен остановить все производство, несмотря на исправность механической части завода.
Как это влияет на бизнес? Выпуск остановится: оборудование простаивает, отгрузки переносятся, а предприятие тратится на диагностику и восстановление системы. Чем дольше остановка, тем выше потери.
Последствия зависят от того, сможет ли предприятие быстро найти совместимую замену, загрузить в нее программу и вернуть АСУ в работу. Рассмотрим каждый риск отдельно.
Риск № 1. Нужный контроллер Siemens нельзя купить за один день.
Для замены нельзя использовать любой контроллер Siemens. Новый модуль должен соответствовать установленной системе по серии, артикулу, количеству входов и выходов, интерфейсам связи, аппаратной версии и прошивке.
Siemens строит сервис промышленной автоматики вокруг поставки совместимых запасных частей, ремонта и управления жизненным циклом оборудования. Официальный сервис производителя рассчитан на быстрое восстановление. Раньше предприятия могли заказывать совместимые комплектующие через официальные каналы Siemens, передавать оборудование в ремонт и получать поддержку от производителя. После ухода Siemens с рынка в России доступ российского предприятия к такой системе нельзя считать гарантированным.
Найти нужный контроллер по-прежнему можно у поставщика или посредника. Но оборудование может быть восстановленным, отличаться аппаратной версией или поставляться без гарантии. В некоторых случаях нужно полностью переписывать программу.
В результате поломка детали стоимостью в несколько десятков или сотен тысяч рублей способна остановить весь завод. Замена Siemens — не просто подбор устройства с похожими характеристиками. Предприятию нужен проверенный резерв для установленной конфигурации.
Риск № 2. Устаревшие серии сложнее обслуживать.
На действующих бетонных заводах работают контроллеры S7-1200, S7-1500 и более ранние серии.

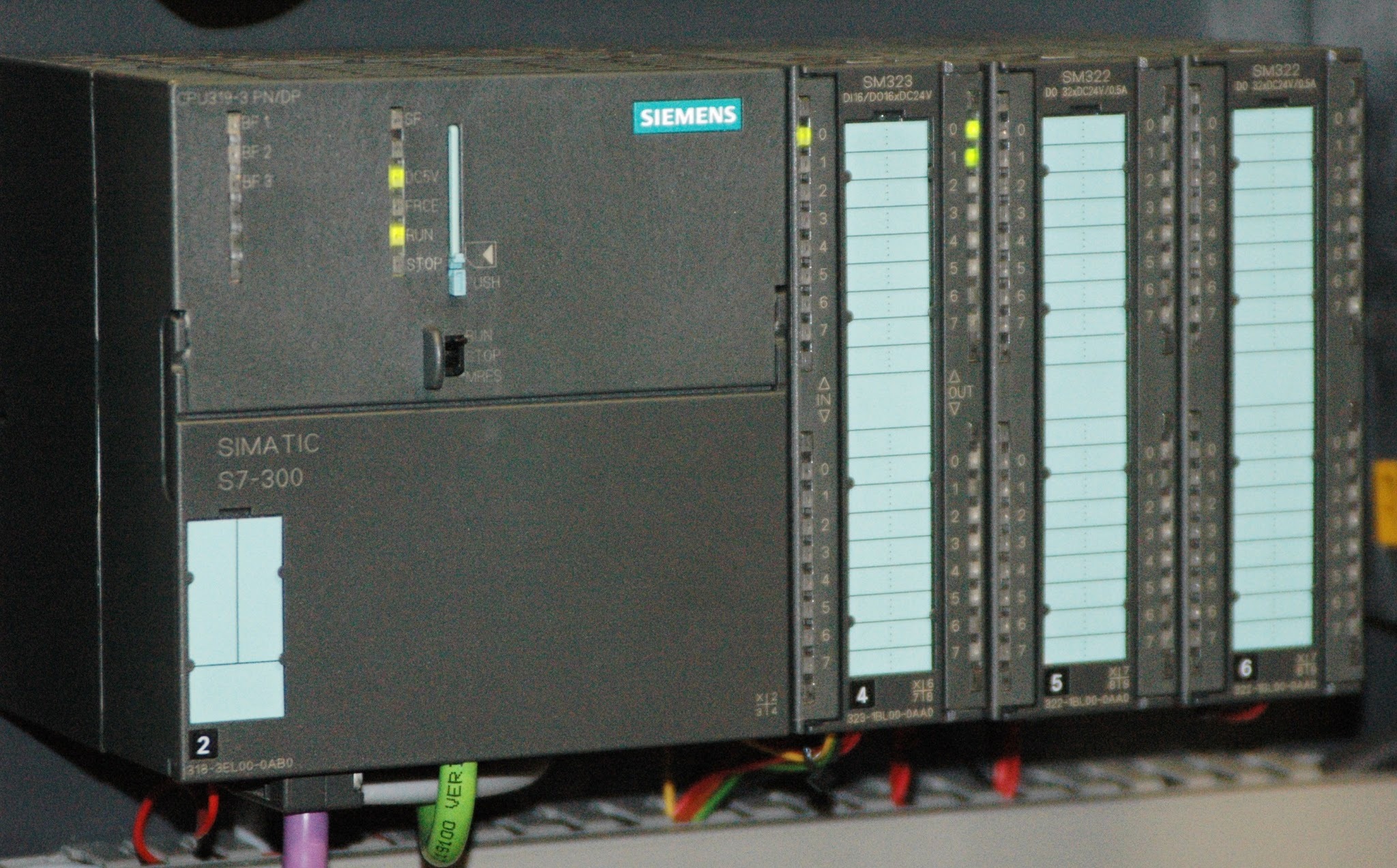

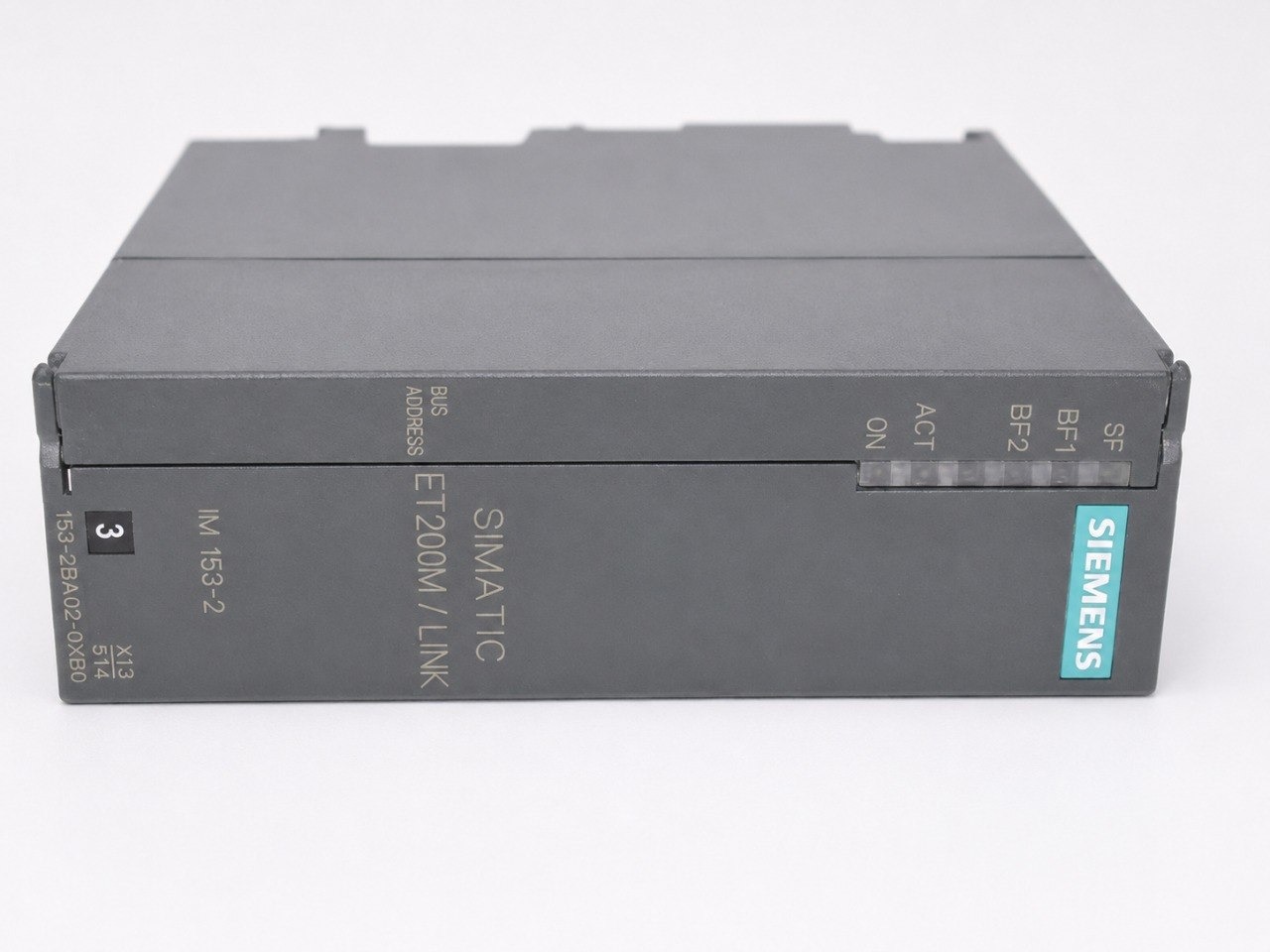

Особого внимания требуют контроллеры Siemens SIMATIC S7-300. Для этой линейки и станции ввода-вывода ET 200M Siemens указал дату снятия с производства: 1 октября 2025 года.
После нее компоненты переходят в сервисную модель и поставляются как запасные части, ремонтные или обменные изделия. Это не только проблема России, но здесь производителям сложнее — отсутствует привычный официальный канал производителя.
Чем старше серия, тем выше зависимость предприятия от складских остатков, восстановленных компонентов и специалистов.
Если ваш БСУ работает на S7-300 или ET 200M, включите модернизацию в план технических работ и не ждите первого серьезного отказа. Предприятию необходимо заранее оценить доступность комплектующих и сроки восстановления.
Риск № 3. Запасной ПЛК есть, но запустить программу невозможно
Сам по себе запасной ПЛК не запустит бетонный завод. В него необходимо загрузить программный проект, восстановить параметры связи и проверить работу механизмов.

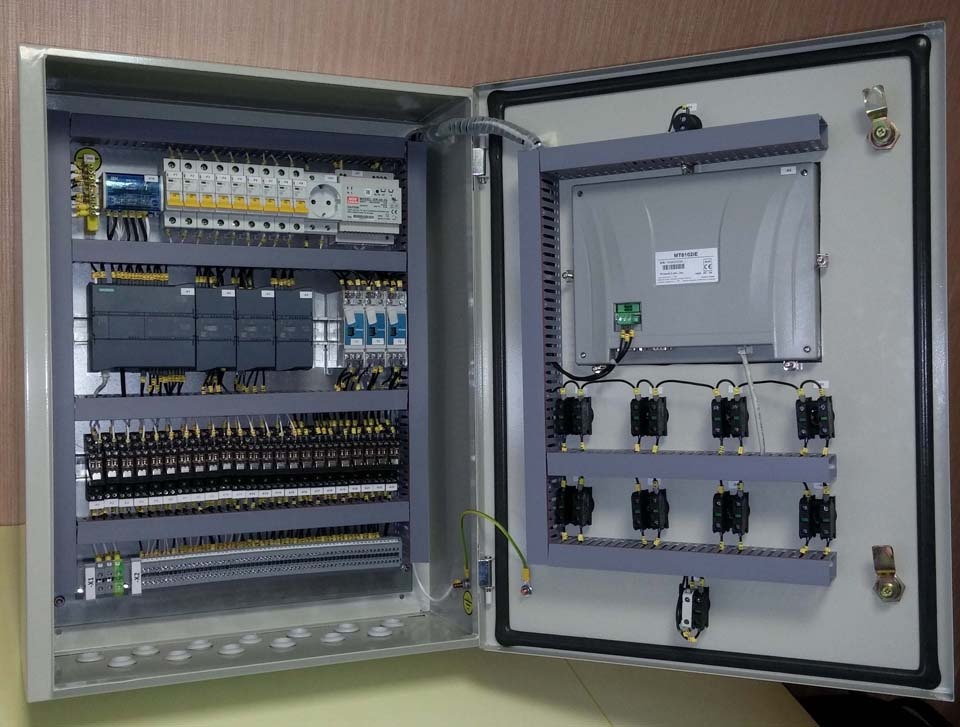

Для восстановления ПЛК в АСУ потребуются:
-
актуальный исходный проект ПЛК;
-
пароли и права доступа;
-
резервная копия операторской программы;
-
подходящая версия STEP 7 или TIA Portal;
-
лицензия на инженерное программное обеспечение;
-
специалист, который понимает алгоритм конкретного БСУ.
Конфигурация проекта связана с типами модулей и версиями прошивок. И даже внешне похожее устройство может потребовать изменения аппаратной конфигурации проекта. Резервную копию программы нужно хранить вместе с информацией о версиях ПО, лицензиях и доступах.
Что будет, если не настроить резервную копию? Если исходников нет, ПЛК защищен паролем, а разработчик системы недоступен, вместо простой замены нужно восстанавливать или повторно разрабатывать АСУ. Несколько часов остановки превращаются в недели простоев завода.
Сколько стоит простой бетонного завода?
Каждый из рисков увеличивает время восстановления. Чтобы оценить последствия задержки, рассчитаем потери на примере одного БСУ:
- фактическая производительность БСУ: 35 м³ в час;
- продолжительность смены: 8 часов;
- маржинальный доход: 800 рублей с 1 м³ бетона.
За одну смену завод мог бы выпустить:
35 × 8 = 280 м³ бетона.
Расчетный недополученный маржинальный доход:
280 × 800 = 224 000 рублей.
При двух днях остановки расчетный недополученный маржинальный доход составит уже 448 000 рублей.
В расчет не входят простой автобетоносмесителей, оплата рабочей смены, повторная логистика, возможные штрафы и потеря клиента.
Конкретная сумма зависит от загрузки завода, стоимости бетона и структуры расходов. Но принцип один: небольшой компонент системы управления влияет на работу всего предприятия. Технический аудит БСУ и создание аварийного резерва обойдутся предприятию дешевле одной серьезной остановки.
Как проверить свой завод?
Для оценки ответьте на семь вопросов:
-
Какая серия и точный артикул ПЛК установлены?
-
Есть ли исправный и проверенный запасной контроллер, комплект модулей ввода-вывода?
-
Где хранится актуальный исходный проект?
-
Известны ли пароли и права доступа?
-
Есть ли резервные копии панели оператора и компьютера АСУ?
-
Есть ли у специалиста нужное инженерное ПО и лицензия?
-
За какое время обслуживающая организация сможет восстановить производство?
Если на два и более вопроса нет точного ответа, предприятие зависит от наличия комплектующих на рынке и конкретного специалиста.
Нужно ли менять все контроллеры Siemens?
Нет. Исправную систему не следует заменять только из-за марки.
Если исходные проекты сохранены, проверены резервные модули, а обслуживающая организация может быстро выполнить замену — продолжайте эксплуатацию.
Есть 3 сценария:
Оставить систему и подготовить резерв
Подходит для исправного оборудования с доступным исходным проектом. Предприятию нужно подобрать совместимый ПЛК, сохранить программы, проверить лицензии и провести пробное восстановление. Перед размещением контроллера на складе загрузите в него проект и проверьте запуск системы.
Планировать модернизацию
Подходит для старых систем, старых операторских панелей, дефицитных модулей и систем без нормальной документации. Работы лучше провести во время плановой остановки. Это дешевле и безопаснее, чем восстанавливать завод в аварийном режиме.
Заменить систему в ближайший плановый период
Третий вариант подходит, если исходный проект утрачен, контроллер уже работает нестабильно, а резерва нет. Решение также оправдано, когда длительная остановка БСУ угрожает исполнению договоров. Откладывать замену в такой ситуации рискованно.
Почему нельзя менять только контроллер?
ПЛК работает в связке с весовыми терминалами, частотными преобразователями, модулями ввода-вывода, операторской панелью и программным обеспечением верхнего уровня.
При модернизации важно сохранить:
-
точность дозирования;
-
блокировки;
-
рецепты;
-
отчёты;
-
интеграции.
Поэтому перед заменой проводят технический аудит. Он показывает, какой объем работ потребуется предприятию. Специалисты изучают установленное оборудование, исходный код, электрические схемы и алгоритмы управления. После этого можно определить, достаточно аварийного резерва или требуется миграция на другую платформу.
Вывод: как снизить риск остановки БСУ?
Наличие контроллера Siemens не означает плохую автоматизацию. Риск возникает, если предприятие не знает, сколько времени займёт восстановление АСУ после отказа. Риск особенно высок для устаревающих серий, систем без исходного проекта и заводов, у которых нет проверенного резервного контроллера.
Самая выгодная стратегия — провести технический аудит до аварии. Проверка системы до поломки позволит точно определить, что требуется БСУ и не потратить деньги впустую:
- продолжить эксплуатацию действующей АСУ;
- подготовить аварийный резерв;
- запланировать поэтапную модернизацию.
«ТензоТехСервис» проводит технический аудит систем управления БСУ. Специалисты проверяют оборудование, программные проекты, резервные компоненты и документацию. Чтобы предварительно оценить риски вашего БСУ, направьте фотографию шкафа управления, маркировку контроллера и краткое описание системы. Специалисты определят серию оборудования и предложат дальнейшие действия.
