Перевод дозаторов на тензодатчики помогает не только повысить точность, но и изменить структуру обслуживания. Вместо постоянных регулировок и внепланового ремонта завод получает плановую калибровку, диагностику и контроль расхода материалов через АСУ.
Разбираемся, как старые дозаторы увеличивают расходы, как меняется обслуживание после перехода на тензодатчики и за счет чего появляется экономия.
Почему механические системы обходятся дороже?
На бетонных заводах дозаторы часто работают на механической схеме: через рычаги, тяги, опоры и шарниры. Пока завод выпускает небольшой объем, такая система еще может работать. Но при росте производительности увеличивается количество циклов дозирования, а вместе с ним растет износ узлов.
Проблема не только в том, что детали стареют. Из-за перекосов дозатор начинает показывать вес нестабильно. Оператору приходится чаще вмешиваться: корректировать рецептуру, добавлять материал или вызывать механика для регулирования.
В итоге обслуживание обходится дороже:
-
больше времени уходит на ручные настройки;
-
чаще требуются слесарные работы;
-
растет риск внеплановых простоев;
-
увеличивается перевес цемента и других компонентов;
-
точность зависит от состояния механики, а не только от настроек системы.
Это означает, что старый дозатор начинает стоить дороже не в момент поломки, а задолго до нее. Он может продолжать работать, но постепенно съедать деньги через перерасход материалов, нестабильность и остановки производства.
Как меняются затраты на обслуживание?
После перехода на тензодатчики затраты не исчезают, но меняется их структура. Самое важное отличие: расходы легко контролировать. Обслуживание смещается с ремонта механики и переходит к диагностике и контролю системы.
До модернизации основные расходы обычно выглядят так:
-
ремонт рычагов, тяг и опор;
-
устранение люфтов;
-
ручные корректировки;
-
участие механика в работе смены;
-
внеплановые остановки;
-
скрытый перевес цемента.
После перехода меняется сам набор задач:
-

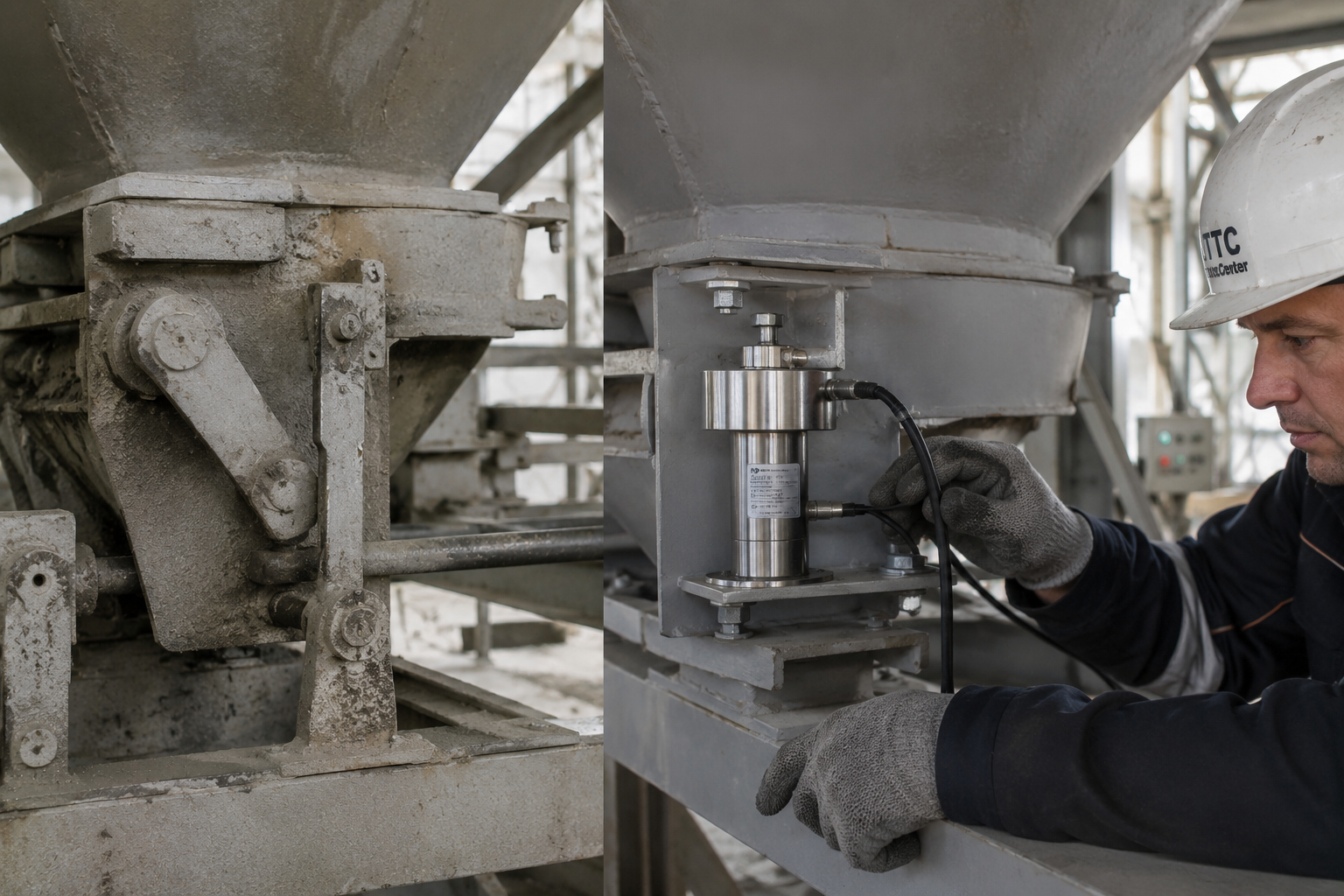

калибровка и проверка нуля;
-

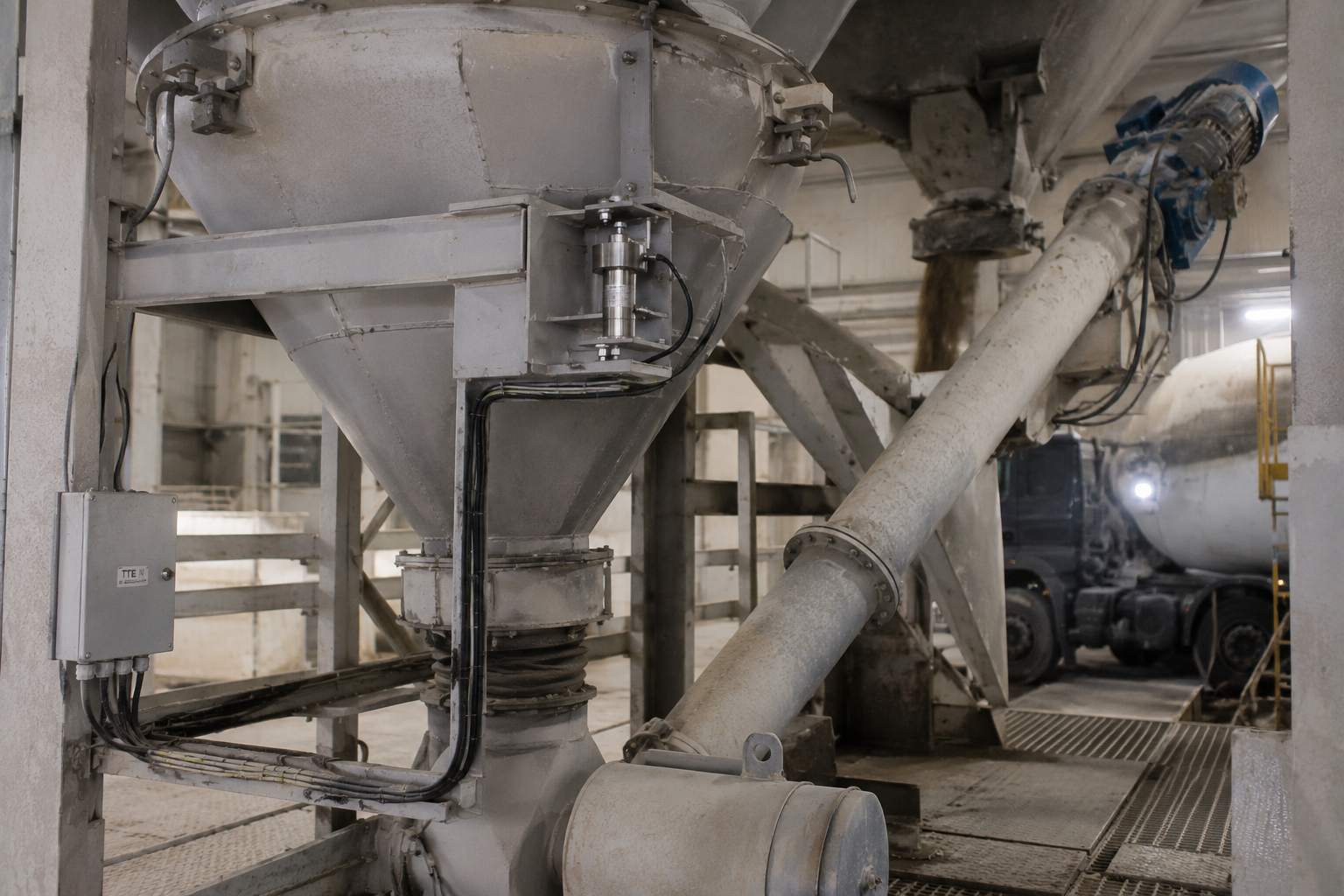

контроль кабелей и соединительных коробок;
-
диагностика сигнала;
-
профилактический осмотр;
-
поверка весовой системы.
Есть важный нюанс: после перехода кабели, влага, окисление контактов и качество соединений становятся частью себестоимости. Если раньше основной проблемой были люфты, то теперь на точность начинают влиять другие факторы.
Проводить калибровку рекомендуется примерно раз в 6 месяцев, а для зарегистрированных средств измерения межповерочный интервал составляет около года.
Это дает преимущество для владельцев заводов: вместо постоянного ремонта и внезапных остановок появляются понятные регламенты и плановые затраты.
Где появляется экономия?
Заметный эффект дают следующие факторы:
Снижение перерасхода материалов.
Если старый дозатор работает нестабильно, оператор часто добавляет цемент «с запасом», чтобы получить стабильную смесь. На старых схемах такой запас может доходить до 30–50 кг цемента на 1 м³.
Рассмотрим на примере
Завод выпускает 9.000 м³ бетона в месяц. После модернизации перевес цемента снизился всего на 6 кг на 1 м³. При цене цемента 7 ₽/кг экономия составит:
9 000 × 6 × 7 = 378 000 ₽ в месяц.
Если реальный перевес был выше, экономия тоже растет. Тензодатчики окупаются, потому что помогают убрать перерасход дорогих компонентов.
Сокращение простоев.
Когда дозатор работает стабильно, оператору не нужно постоянно корректировать навески, а механику не нужно настраивать рычаги, тяги и опоры. Завод реже останавливается из-за дозирования и не теряет бюджет на авариях.
Контроль себестоимости.
После перехода на тензодатчики и нормальную АСУ завод получает отчеты по расходу материалов и замесам. Руководитель видит, где уходит цемент, добавки или инертные, а не ищет проблему по остаткам на складе в конце месяца.
Когда нужна модернизация?
Перевод дозаторов на тензодатчики нужен не каждому заводу. Если оборудование новое, навески стабильные, а расход материалов совпадает с отчетами, модернизацию можно планировать на будущее.
Но есть ситуации, когда старую систему уже стоит пересматривать.
БСУ работает больше 10 лет.
На старых установках чаще встречаются рычажные и механические схемы взвешивания. Со временем в них появляются люфты, износ опор и нестабильность показаний.
Завод увеличивает выпуск.
Чем больше замесов в смену, тем выше нагрузка на дозаторы. Если раньше механика справлялась, то при росте производительности она может стать источником постоянных регулировок.
Оператор регулярно правит рецептуру.
Если навески приходится настраивать вручную, система уже не дает стабильного результата. Это влияет и на качество смеси, и на расход цемента.
Расход материалов не совпадает с планом.
Если по отчетам цемента должно уходить одно количество, а складские остатки показывают другое, нужно проверять дозаторы, калибровку и работу АСУ.
Что проверить перед переводом на тензодатчики?

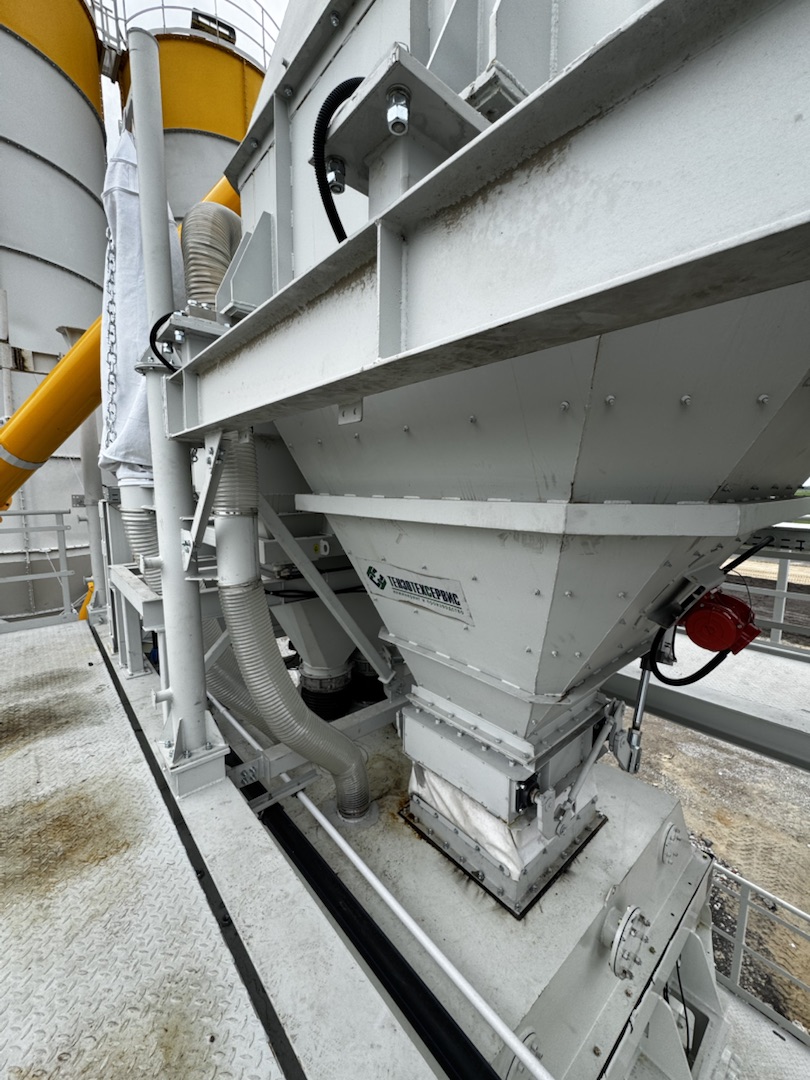

Перед модернизацией важно проверить не только сами датчики, а весь дозатор.
В первую очередь смотрят на механику узла:
-
нет ли перекоса рамы;
-
свободно ли работает подвес;
-
не зажаты ли гибкие вставки;
-
правильно ли выставлены упоры и страховочные элементы;
-
нет ли налипания материала, которое меняет вес дозатора;
-
не мешают ли патрубки, рукава или кабели свободному ходу.
Отдельно проверяют электрическую часть: соединительные коробки, кабели, заземление, экранирование и наличие влаги или окислов в контактах.
Еще один важный пункт — калибровка. Ее лучше проводить грузом, близким к рабочей нагрузке дозатора. Иначе система может показывать нормальный результат на проверке, но выдавать ошибки в реальной работе.
Сначала нужно убедиться, что дозатор может взвешивать корректно. Только потом имеет смысл менять датчики, подключать их к АСУ и настраивать алгоритмы.
Резюме
Переход на тензодатчики нужен не только для точности. Он меняет экономику обслуживания: меньше ручных регулировок, меньше износа механики, меньше перевеса материалов и проще контроль себестоимости.
ТензоТехСервис предлагает услуги по переводу дозаторов с рычажно-призменной системы на тензометрическую систему взвешивания с электронным терминалом. Возможны различные варианты учета расхода материала: по маркам, по материалам, по объему, по заказчикам. Архивация отчетов до 24 месяцев.
