Кратко о главном
-
Увеличение производительности на 20–30% без расширения площадки
-
Снижение расхода сырья до 5% за счёт точного дозирования
-
Точность до ±0,2 % по цементу и ±0,05 % по воде/добавкам
-
30 рецептур в памяти АСУ SmartMix: от жёстких до цветных бетонов
-
Окупаемость инвестиций - 3–4 месяца
-
Бесплатный аудит и гарантия Производительности в договоре
Зачем модернизировать бетонный завод:
Большинство действующих Бетонных Заводов проектировались под меньшие объёмы и более дешёвое сырьё. Узкие места таких заводов (старые смесители, импульсные водомеры, устаревшие пневмосистемы) «съедают» до 30 % потенциальной прибыли.
Комплексная модернизация устраняет эти потери без необходимости покупки нового завода.
Что даёт модернизация:
Рост производительности. Укороченный цикл загрузки и энергоэффективный смеситель дают типовой прирост выпуска на 20–30 %.Снижение затрат и потерь. Автоматическое дозирование сокращает перерасход цемента и энергии, а АСУ уменьшает нужду в дополнительном персонале.
Стабильное качество. Погрешность ±0,2 % по вяжущему и ±0,05 % по воде обеспечивает повторяемую пластичность и прочность.

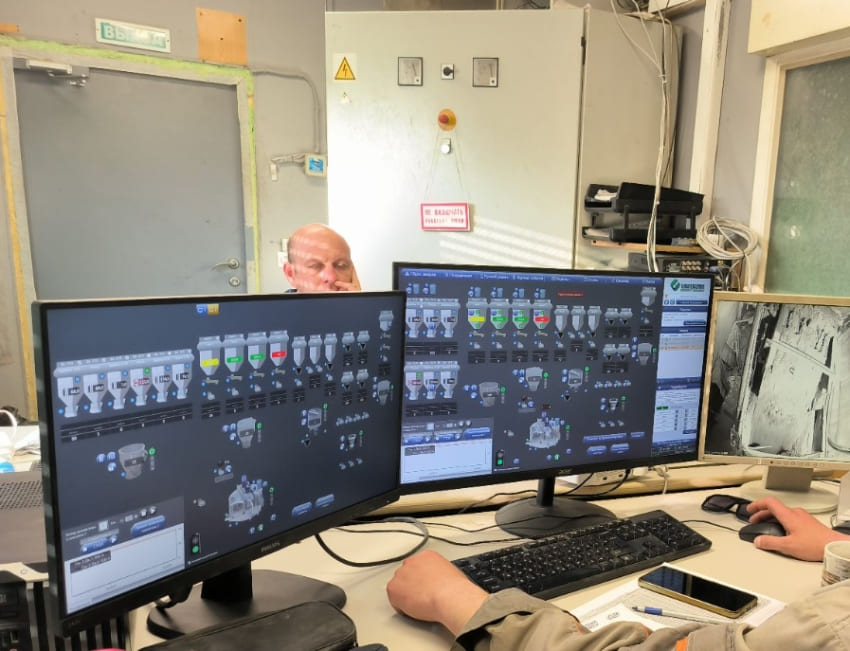

Полный контроль. АСУ SmartMix ведёт журнал материалов, оптимизирует паузы между циклами и самодиагностируется.
Рост ассортимента. В памяти — до 30 рецептур: жёсткие, П4, дорожные, морозостойкие, цветные.
Экология и безопасность. Системы аспирации снижают пыление, ПО блокирует ошибки оператора.
Наш подход к модернизации бетонных заводов включает в себя 6 шагов от аудита до результата:
№ |
Этап |
Содержание |
Срок |
1 |
Бесплатный аудит |
Замеры производительности, точности, энергопотребления |
2 дня |
2 |
ТКП с KPI |
Фиксация будущей производительности в м³/ч и экономического эффекта |
3 дня |
3 |
ПИР |
Производство чертежей, расчётов, плана монтажа |
10–15 дней |
4 |
Поставка и СМР |
Доставка комплектации на объект и ее монтаж |
4–6 нед. |
5 |
ПНР |
Запуск завода и его вывод на гарантированные показатели |
5 дней |
6 |
Обучение и сервис 24/7 |
Предоставление инструкций, ЗИП, осуществление удалённой поддержки |
постоянно |
Успешно выполненные проекты:
Новосибирск (Elkon)
Было: 80 м³/ч, ручная дозировка.
Стало: 110 м³/ч, точность 99,8 %.
Результаты: +38 % выпуска, экономия на ПО, отчётность в 1С и лаборатории, поддержка 24/7.
Норильск (Рифей-30)
Было: 15–18 м³/ч, импульсное вододозирование.
Стало: 28–30 м³/ч, аналоговое дозирование 99,8 %.
Результаты: +70 % выпуска; расширенная отчётность; интеграция с 1С и диспетчерами.
Екатеринбург (КИП Сервис)
Было: незавершённая АСУТП, завод простаивал.Стало: автоматический режим, контроль влажности, запуск без замены оборудования.
Результаты: стабильная работа, качество смеси под контролем, нулевые капзатраты.
FAQ
Сколько длится модернизация? - От 3 до 6 недель «под ключ» без остановки всего завода.
Работаете ли с оборудованием сторонних брендов? - Да. Integra-модули SmartMix совместимы с Elkon, Simem, Рифей и др.
Нужно ли менять смеситель? - Только если аудит покажет критический износ; часто достаточно реконструкции.
Как вы гарантируете KPI? - Цифры фиксируются в договоре; вводим линию на паспортные показатели и подтверждаем замерами.
Заключение
Комплексная модернизация бетонного завода окупается за 3–4 месяца: рост выручки, снижение себестоимости и расширение ассортимента.
Готовы увеличить производительность? Свяжитесь с нами для бесплатного аудита и персонального плана.
Почта: buy@tts-kazan.ru
